愛媛県新居浜市 某物流センター新設IDR据付工事(その9)

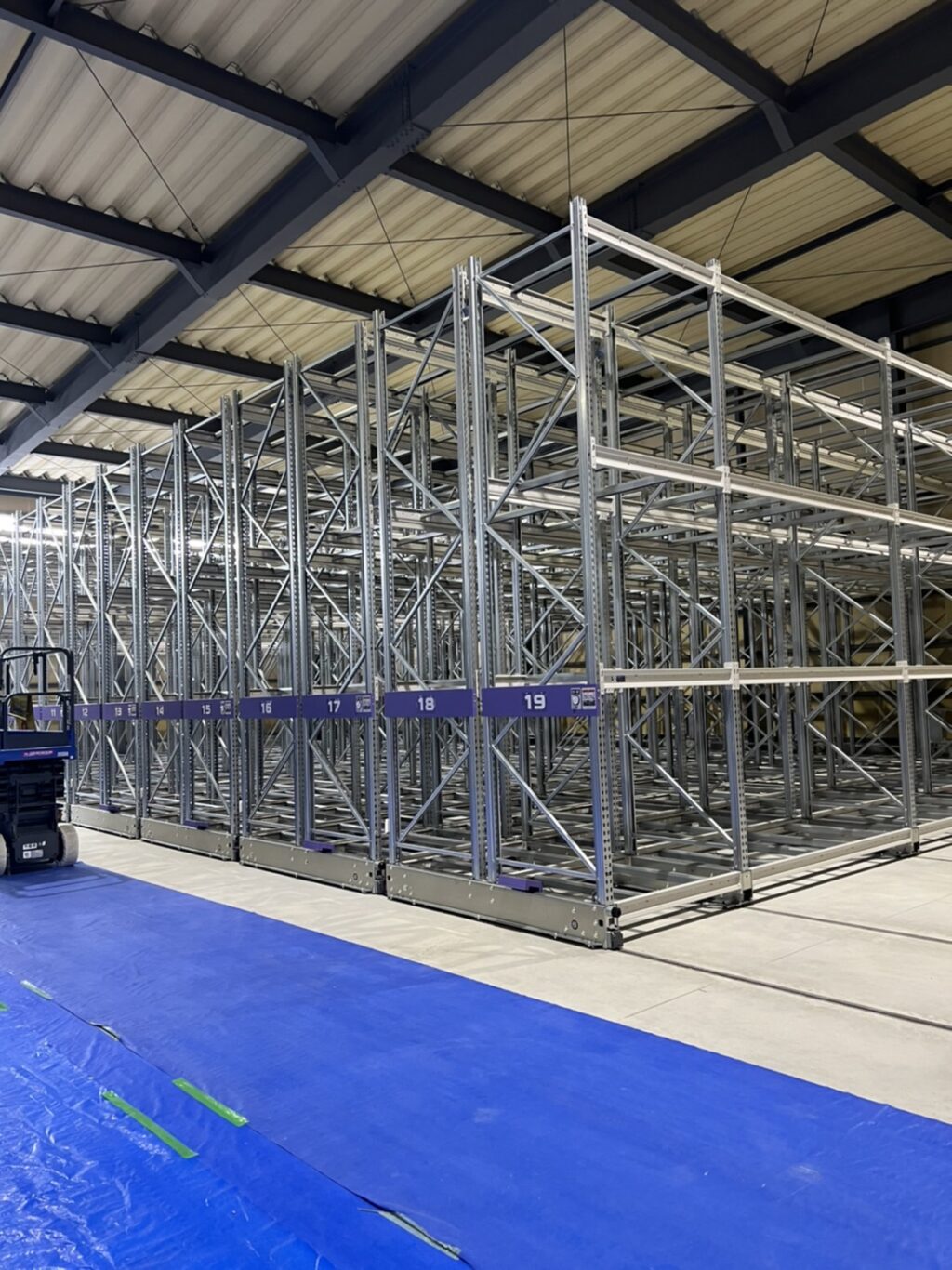

完成お披露目写真がもう一枚ありましたので追加掲載してみました。これにてこの現場は本当に完了です。あらためてメンバーにはご苦労様と言わせて頂きます。

愛媛県新居浜市 某物流センター新設IDR据付工事(その8)

残りの3ブロック分も同じ手順で作業を続けて、最初から最後まで大変でしたけれども途中怪我や熱中症で倒れるメンバーもおらず、無事工期内に終了させる事が出来ました。今回も選抜職人メンバーの皆さん、お疲れ様で

愛媛県新居浜市 某物流センター新設IDR据付工事(その7)

工事の方は少しずつ形になってきて、なんとなく完成も見えてきたところです。とはいえ、前回も書いたように現場があまりにも暑くてバテてしまい(~Q~;)途中の工程を撮る事が出来なかったですが、ラックを建てた

愛媛県新居浜市 某物流センター新設IDR据付工事(その6)

前回記事よりラックの建方作業に入りましたが、これも4ブロックあるので、かなりの本数になります。※その長さがよくわかる写真です。これらの作業はマシンを使用せず全てマンパワーで1本1本立てつつ、ボルトで緊

愛媛県新居浜市 某物流センター新設IDR据付工事(その5)

まだまだ続く物流センターの据付工事、今回は下記の作業を御案内していきます。こちらは台車の部材取り付けになります。対角の寸法調整が完全に終了したら、次は上物のラックの建方に入ります。これは人の手で起こし

愛媛県新居浜市 某物流センター新設IDR据付工事(その4)

このようにビームを取り付けしたら、本締めして締め忘れを確認できる様にマーカーします。※ちなみに「ビーム」とは梁のことを指します 次に連結シャフトを取り付けます。 これで並びの台車をモーターと連結させ動

愛媛県新居浜市 某物流センター新設IDR据付工事(その3)

レール台車据付作業の続きです。この広い体育館のようなスペースに設置する数量は全部で4ブロックあり、相当な範囲で作業をやることになりました(現場が広いときはとことん広いモノです・・・) 広範囲での作業に

愛媛県新居浜市 某物流センター新設IDR据付工事(その2)

昨日は予告程度に綴った愛媛県新居浜市での物流センター新設IDR据付工事、今日から本格的に御案内を開始致します。まずは材料搬入からのレール台車を設置しております。 レール台車を固める為のビーム取り付け作

愛媛県新居浜市 某物流センター新設IDR据付工事(その1)

施工実績のご紹介が今日から別現場になります。今回は愛媛県新居浜市で行った某物流センター新設IDR据付工事を御案内していきますが、詳細については明日から綴っていこうと思っています。新居浜と言えば広い愛媛
